大口径压力容器封头在出厂前尺寸合格,并不代表到现场后仍能顺利安装。直径越大、板厚与刚度越不匹配、运输与吊装转换次数越多,越容易出现裙边失圆、过渡区局部凹陷、坡口磕伤和表面划伤。对项目负责人而言,运输和吊装应视为制造质量的延续环节,方案要在发运前确定,而不能等货到现场再临时找吊点、垫木和吊车。
较常见的误判是:封头本身“很结实”,短时间受力不会有问题。实际上,封头是曲面薄壳结构,承压时依靠整体几何形状工作;在平放、侧放、局部顶压或偏心吊起时,受力状态与设计工况差别很大。尤其是开孔较多、带法兰短节、边缘已加工坡口,或材料较薄的大口径压力容器封头,对局部载荷更敏感。
运输方案的**项不是选择什么车型,而是明确封头以何种姿态固定。多数情况下,应让工装承受车辆振动、捆绑预紧力和装卸过程中的冲击,不能把这些力直接压在封头边缘、坡口或成形过渡区域。
立放、斜放还是平放,要结合直径、深度、重量、运输距离和车辆条件判断。深度较大的封头立放或斜放时,应设置与轮廓匹配的胎架或弧形支撑,支撑位置尽量落在刚度较好的区域,并使载荷均匀分散。平放看似稳定,但封头口部朝下时,若垫点太少或垫木位置不合理,运输颠簸会让边缘反复受撞;口部朝上时,则要防止顶部被雨水、杂物或其他货物挤压。

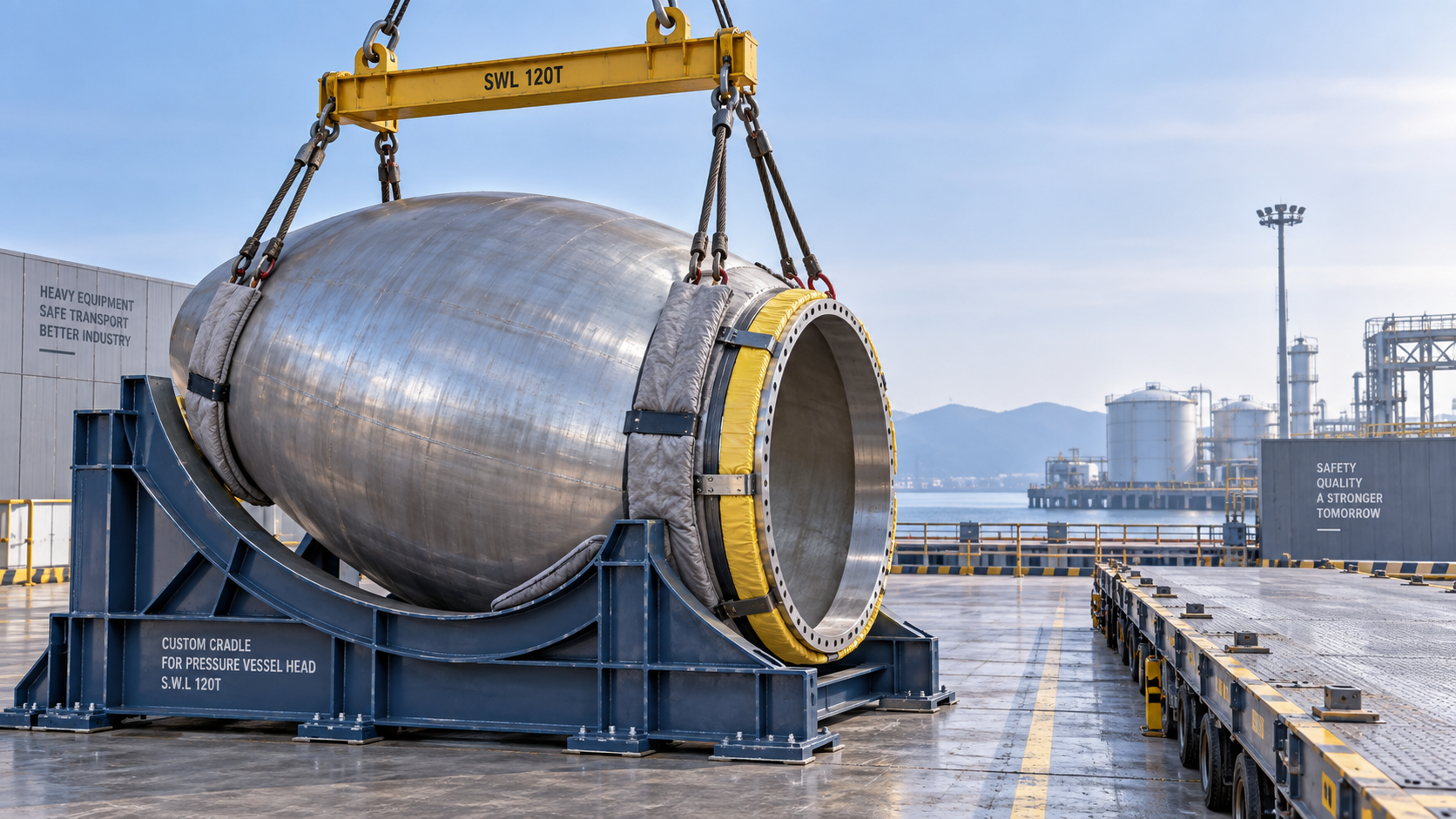

胎架不宜只按“能放住”来制作。其接触面应有足够宽度,接触处宜加软性隔离材料,既降低局部压痕风险,也避免金属硬接触造成涂层、坡口或不锈钢表面划伤。对于有内衬、复合层或表面要求较高的封头,隔离材料是否掉屑、吸水、含有可能造成污染的成分,也应一并纳入考虑。
绑扎同样容易出问题。绑带或钢丝绳直接跨过封头表面,紧固时可能形成局部压痕;车辆转弯、制动后,绑扎件还可能发生位移。更稳妥的做法,是用限位工装控制封头整体移动,再由绑扎件固定工装或设置经过保护的受力部位。绑扎的目标是防移位,不是靠不断增加预紧力“压住”封头。

现场发现问题后再判断损伤发生在哪一段,往往很被动。装车前应完成外观和关键尺寸的交接记录,至少包括口部圆度、直边段状态、坡口保护情况、开孔及接管周边外观、表面明显缺陷,以及吊耳或临时工装的状态。对需要与筒体现场组对的封头,口部周长、直径方向尺寸或预定测量点的记录更有价值,便于到货后快速比对。
保护措施应有针对性。坡口是后续焊接质量的起点,运输中被碰出缺口、压伤或锈蚀,现场往往要补修,甚至影响组对间隙和焊接准备。可以采用护圈、护板或专用包覆材料保护,但保护件本身必须牢靠,不能在行车中松脱后反过来磨伤母材。开孔、人孔颈部和外伸接管也不应作为随手捆绑或支撑的位置。
采用椭圆型封头的压力容器项目,还应关注其曲面过渡区。该区域并非运输工装可以任意顶靠的位置;若需要设置限位,应由制造方结合具体规格、板厚和开孔布置明确可接触区域。把“圆弧处看起来结实”当作支撑依据,容易留下肉眼不易察觉的局部变形。

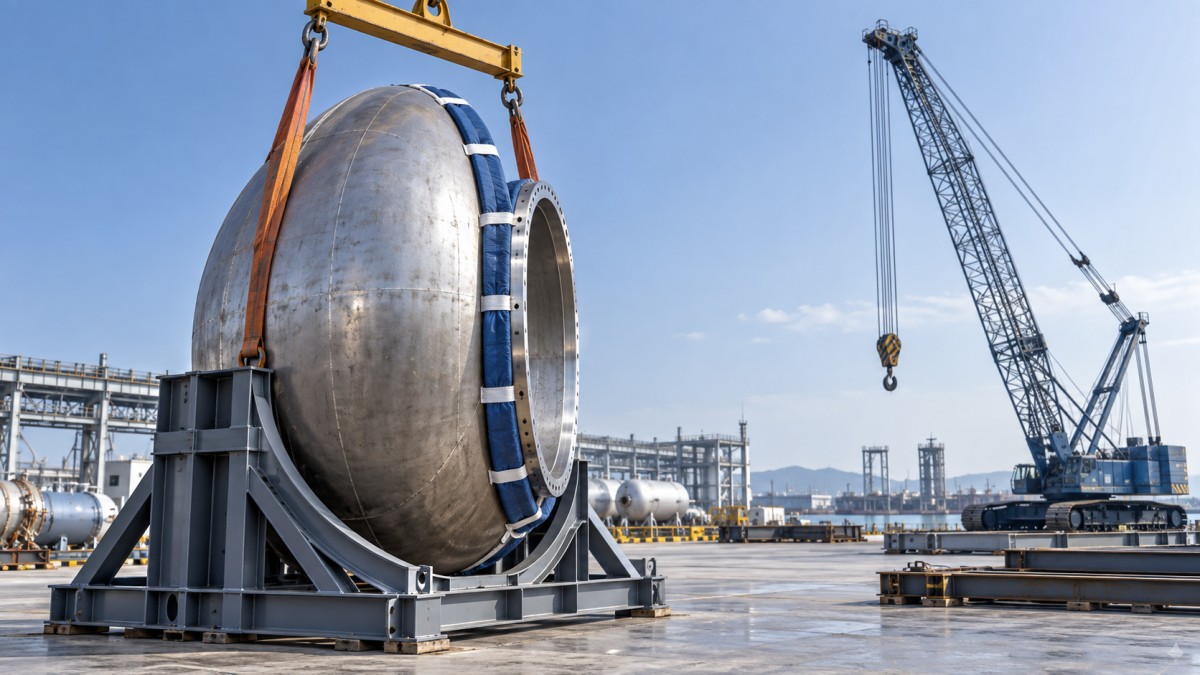

吊装时**应避免的是单点起吊、临时挂在开孔或接管上起吊,以及未经核算就用封头边缘兜吊。封头自带吊耳时,应确认吊耳用途、额定受力方向和是否为运输吊耳;没有明确吊耳的,不宜自行把工艺孔、补强圈或接管当作起吊点。
使用多肢吊索也不自动等于受力均匀。吊索长度存在差异、吊钩不在重心正上方、地面人员拉拽方向不当,都可能使某一肢先受力,封头随之倾斜或扭转。大型封头宜在吊装前确认重心位置、吊点布置、吊索夹角和回转半径,必要时采用平衡梁,使吊索受力方向更接近设计工装的受力条件。对于带偏心开孔、接管或附件的部件,重心常常不在几何中心,不能仅凭外形判断。
起吊后的试离地很有必要。封头离开支撑面少量距离后,先观察姿态是否平稳、吊索是否打滑、工装是否有异常变形,再继续提升。发现偏斜时应落回支撑重新调整,不宜在半空中靠人力拉拽纠偏。导向绳的作用是控制摆动和转向,不能承担改变重心或强行扭转构件的任务。
落地阶段常被忽略。封头从吊钩转移到地面胎架时,若胎架高度、间距或朝向未提前准备好,现场人员容易让构件“先靠一下”再调整,磕碰多发生在这里。落放面应平整,胎架要有防滚移措施,封头完全稳定后再解除吊索。不得将封头直接落在硬质地面、钢构边角或散乱垫木上。
大口径封头的运输损伤有时并不表现为明显凹坑。口部轻微失圆、局部回弹变形、坡口边缘压伤,可能在与筒体组对时才暴露出来,届时吊车、焊工和安装窗口都已到位,返工对工期的影响会被放大。
对项目管理者来说,**有效的控制并非增加现场检查次数,而是让制造、物流和安装三方在发运前对同一套运输胎架、吊装工装和交接标准达成一致。封头到了现场能否一次吊装、一次就位、一次组对,往往取决于这些看似细小的准备是否提前落实。把风险从“到货后处理”前移到“发运前控制”,比在现场抢修变形和磕碰更能守住安装质量与工期。
